成本核算
分步发成本法,标准成本法,作业成本法,计划成本法 实际成本法
设计成本,生成成本
[TOC]
流程概念
从成本中心开始(将料工费计算到产品)
graph TB;
subgraph 存货流程
启用存货核算-->期初存货单价录入-->结束-存货核算初始
end
subgraph 产品流程
启用产品成本核算-->期初订单-->期初在产品金额录入-->结束-产品成本核算初始化
end
subgraph 主线流程
成本中心-->费用分配规则-->成本分配标准-->仓库关账-->成本计算
end
成本中心

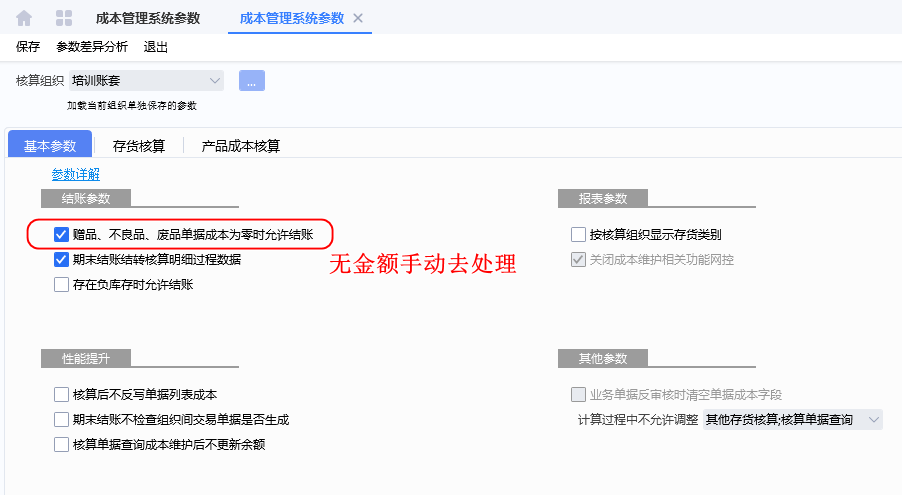

参数设置
共耗设置
成本为0处理
费用分配
成本项目
成本项目匹配
定额因子
作业活动
只有辅助生产部门需要设置,比如供电,供水
这里先忽略
启用和初始化
基础

会计政策
【基础管理】--【基础资料】--【财务会计】--【会计政策】
启用核算范围
【成本管理】--【存货核算】--【基础资料】
这个先要启用才能到存货核算系统

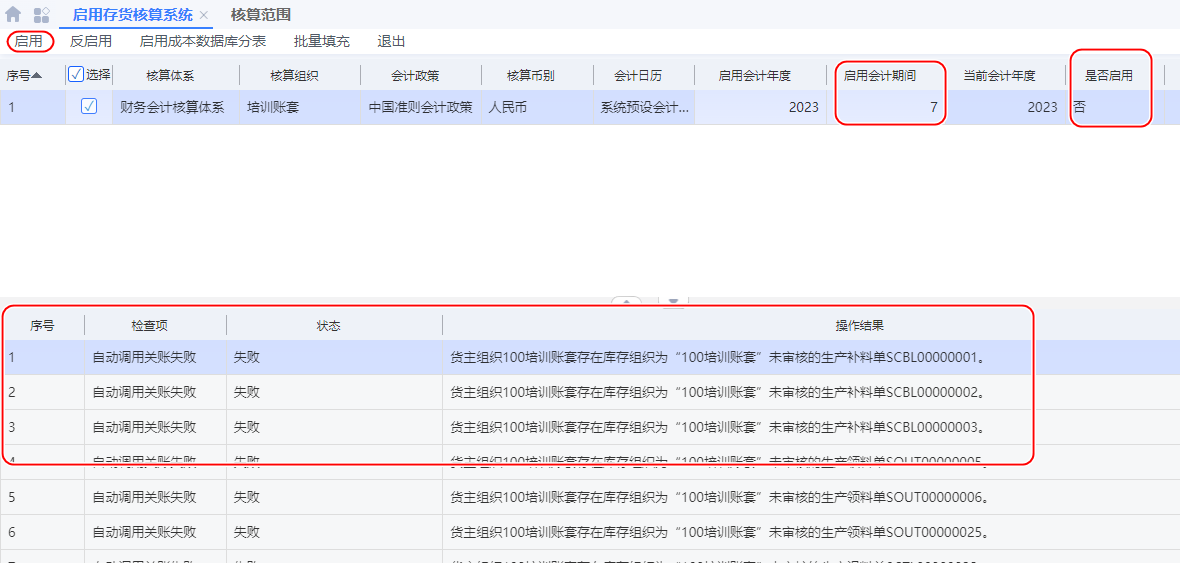

启用存货核算系统(1)
【成本管理】--【存货核算】--【初始化】--【启用存货核算系统】
所有相关库存数据要【已审核】
通过启用出存货核算

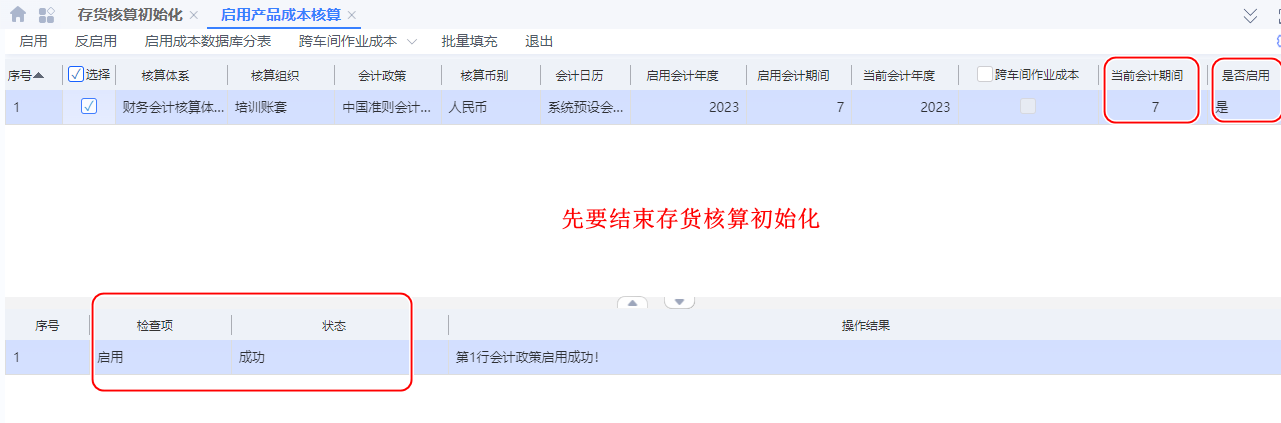

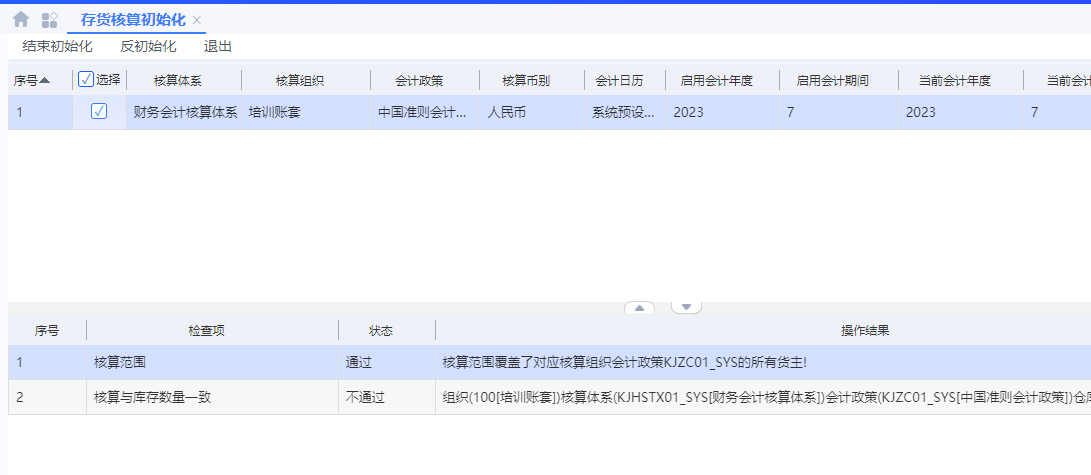

存货核算初始化(结束)
【成本管理】--【存货核算】--【初始化】--【存货核算初始】
组织(100[培训账套])核算体系(KJHSTX01_SYS[财务会计核算体系])会计政策(KJZC01_SYS[中国准则会计政策])
仓库核对初始核算数据中物料数量与初始库存中物料数量不一致,
请使用初始核算数据维护功能进行处理
初始核算数据录入

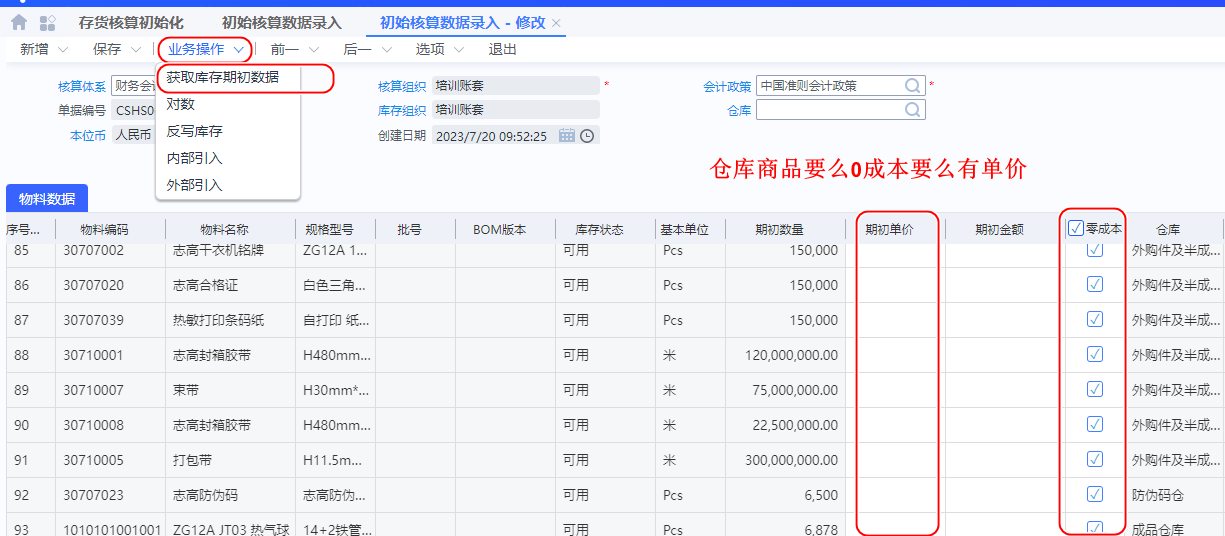

【成本管理】--【存货核算】--【初始化】--【初始核算数据录入】

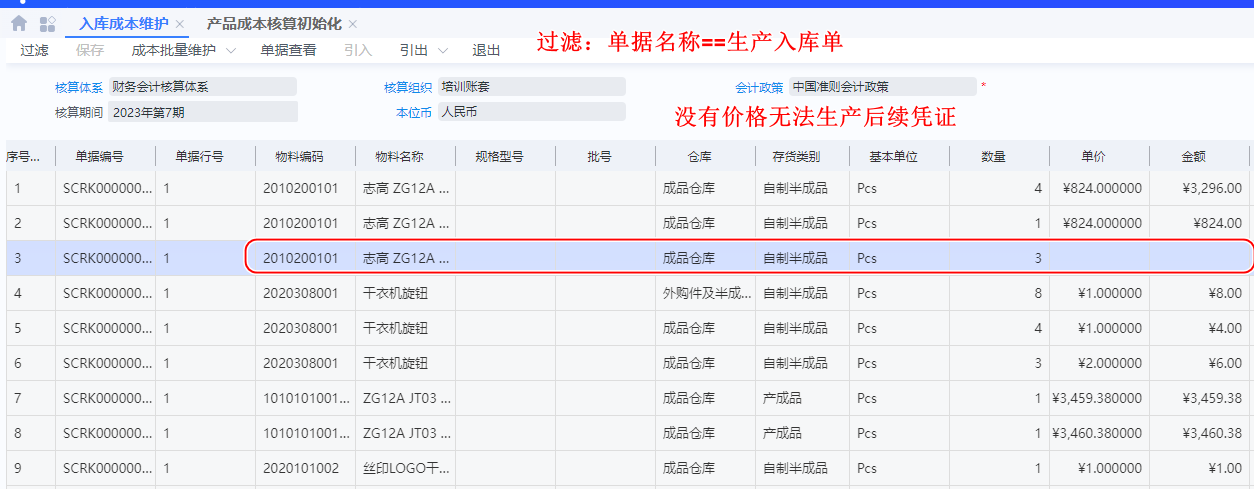

必须填入价格
关联【库存数量价格】到【出库成本单价】
存货核算初始化结束
【成本管理】--【存货核算】--【初始化】--【存货核算初始化】
启用产品成本核算(2)
【成本管理】--【产品成本核算】--【初始化】--【启用产品成本核算】
先要完成 存货初始化
通过启用产品成本

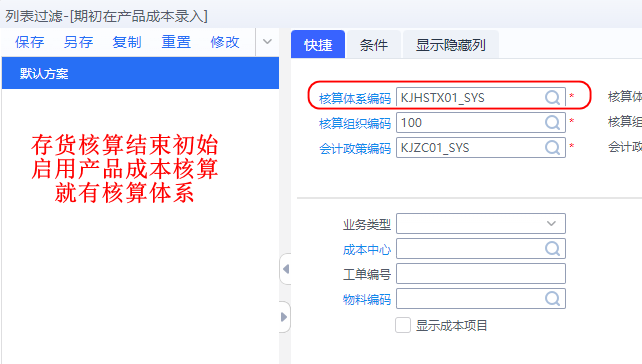

(处理)期初在产品成本
【期初在产品】来自于基于【期初生产订单】 ,根据开工日期确定是否为期初
引出引入在产品成本
引入为空问题

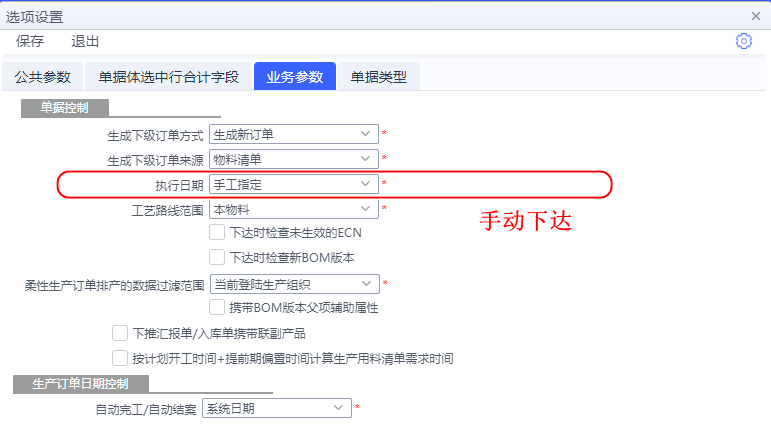

订单计划开工日期和执行下单日期要小于启用月份。需要手动执行下达
如果无法下达 【存货核算期末关账】反关账一下(反关账要符合 2反2启)
引入错误

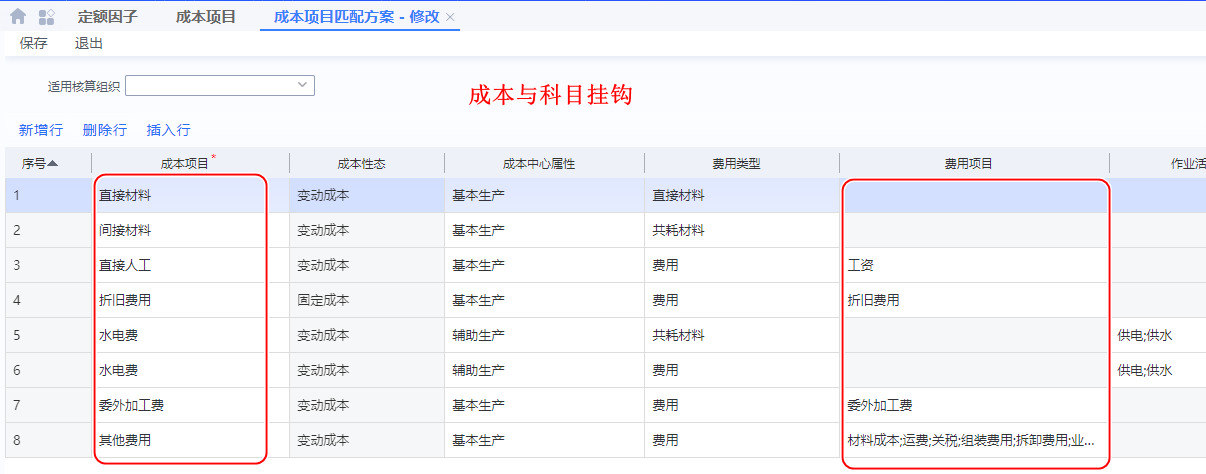

成本项目
编码为【CBXM00003_SYS】的成本项目不存在或未在成本项目匹配方案中设置!
完成引入

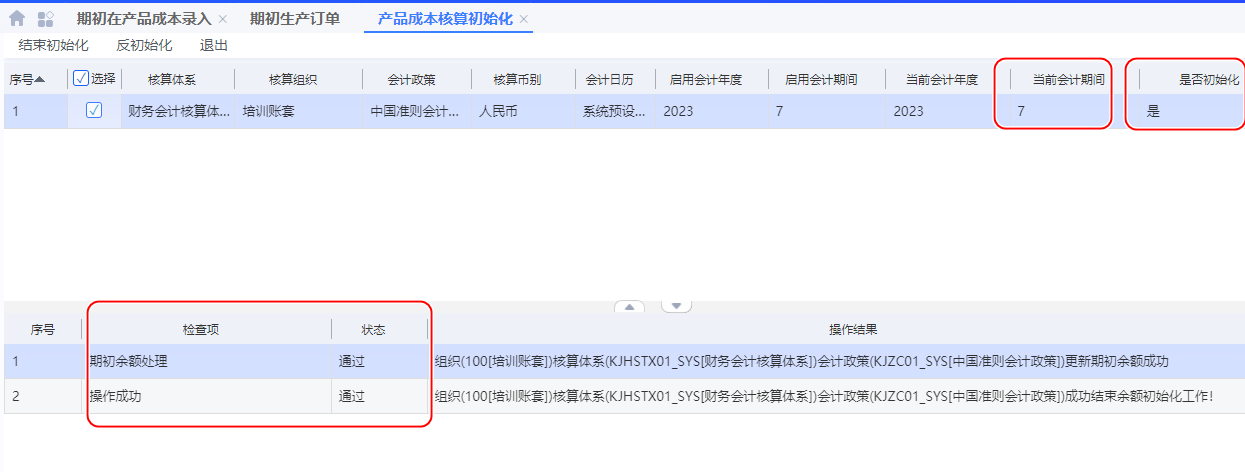

产品成本核算初始化(结束)
【成本管理】--【产品成本核算】--【初始化】--【产品成本核算初始化】
加入没有引入【期初在产品成本】就会提示
组织(100[培训账套])核算体系(KJHSTX01_SYS[财务会计核算体系])
会计政策(KJZC01_SYS[中国准则会计政策])存在订单未完成成本系统初始化,

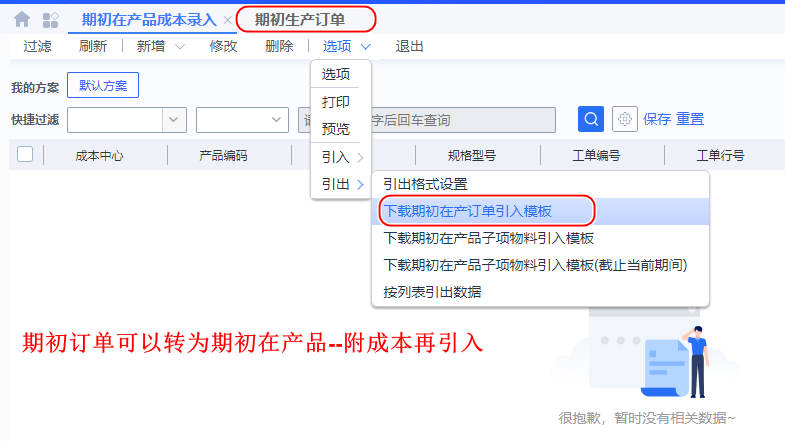

请通过菜单【期初在产品成本录入-选项-引出-下载期初在产订单数据】
下载期初订单,并维护在产品数量和金额,
然后通过菜单【选项-引入-外部引入】把期初订单引入到成本系统。
下面是具体的未完成初始化的订单(仅显示前100行订单)。
费用分配标准设置

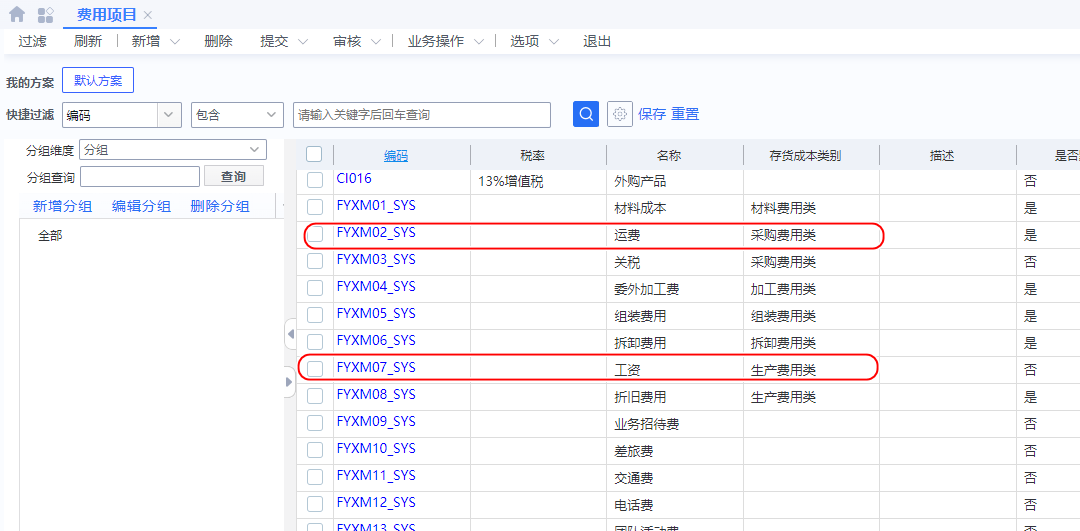

费用项目(系统自带)
制造费用分配及取值科目:分配标准公式=标准工时*完工入库数量;

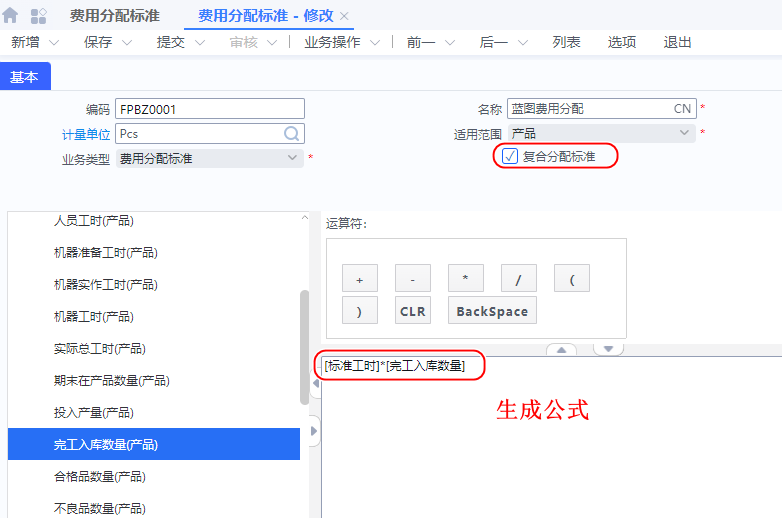

费用公式

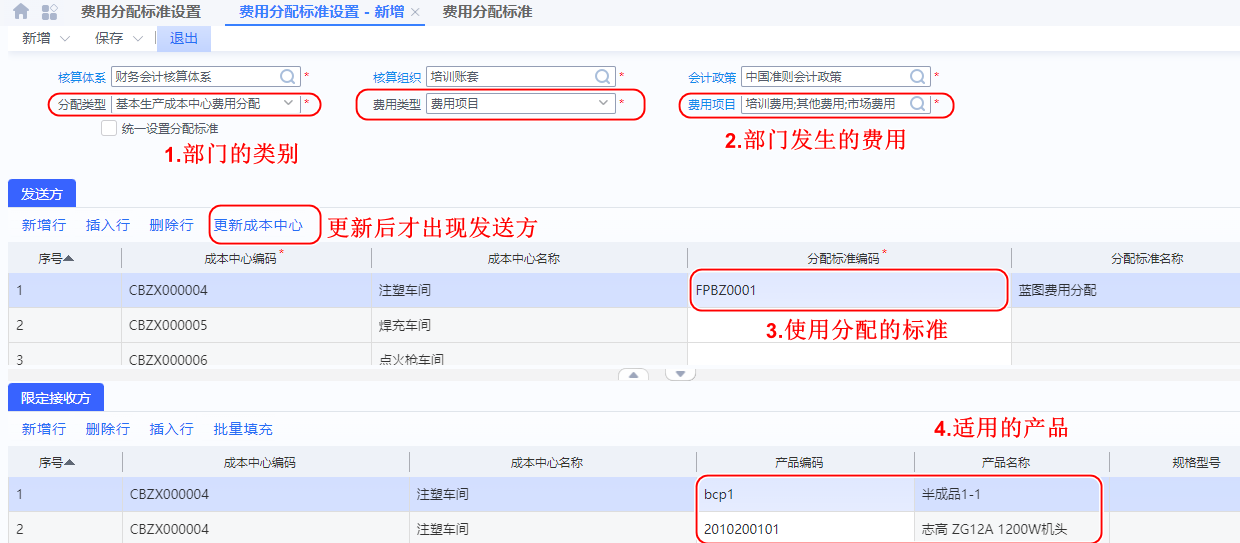

【成本管理】--【产品成本核算】--【基础资料】--【费用分配标准】
费用分配标准

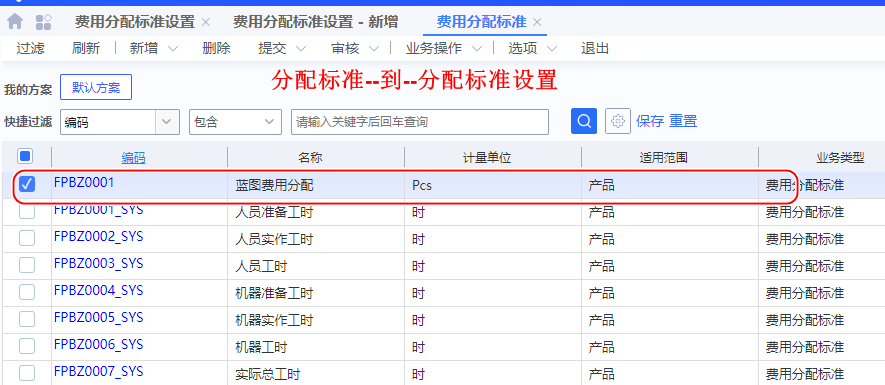

费用分配标准设置
【成本管理】--【产品成本核算】--【分配标准设置】--【费用分配标准设置】

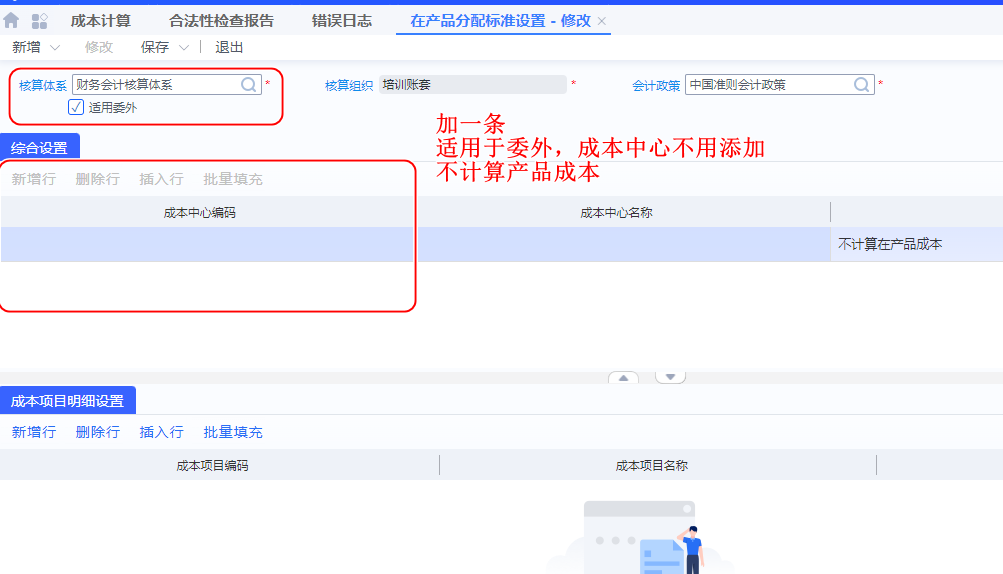

产品分配标准设置

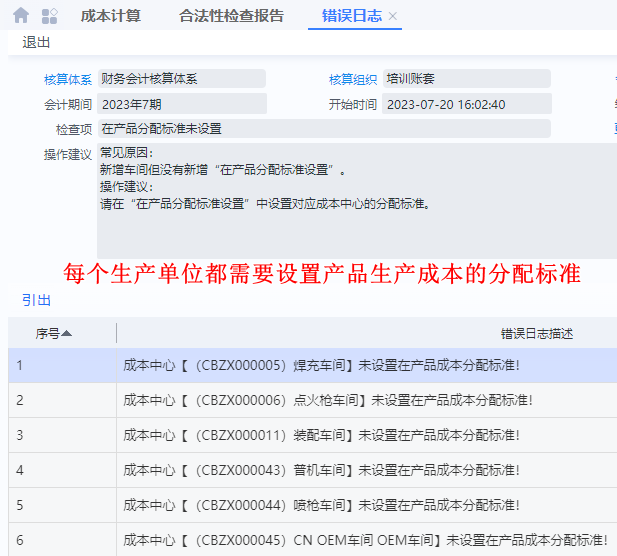

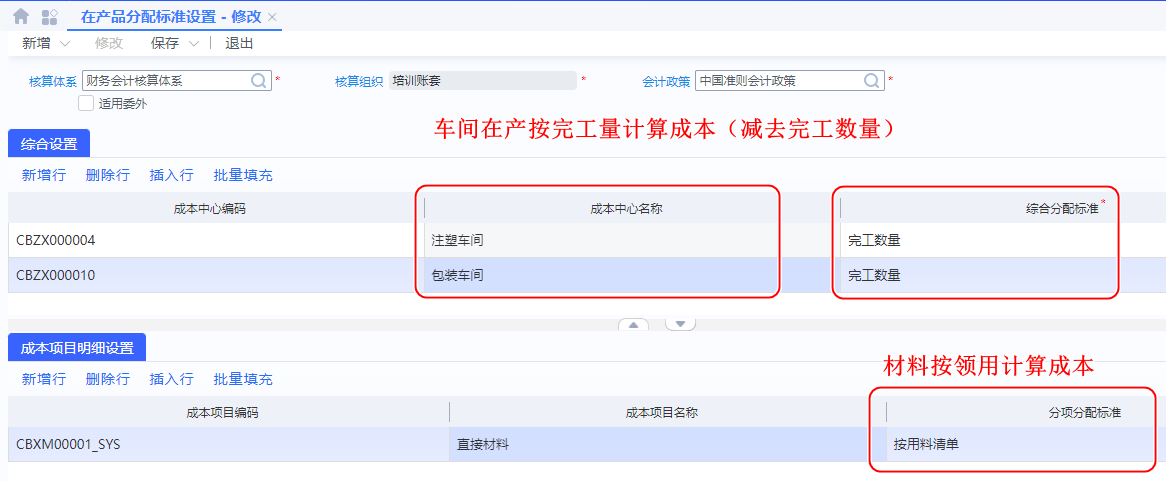

【成本管理】--【产品成本核算]--【分配标准设置】--【在产品分配标准设置】
费用引入方案
【成本管理】--【产品成本核算】--[费用归集】--【费用引入方案】

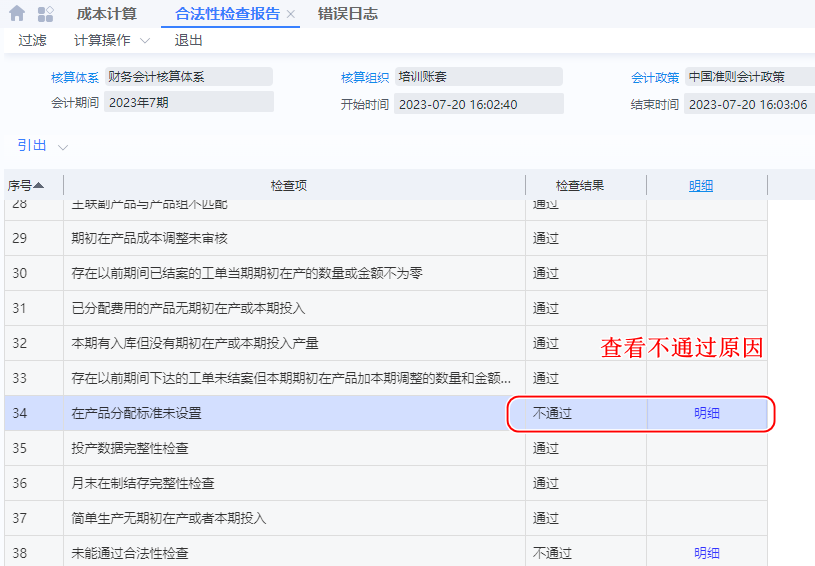

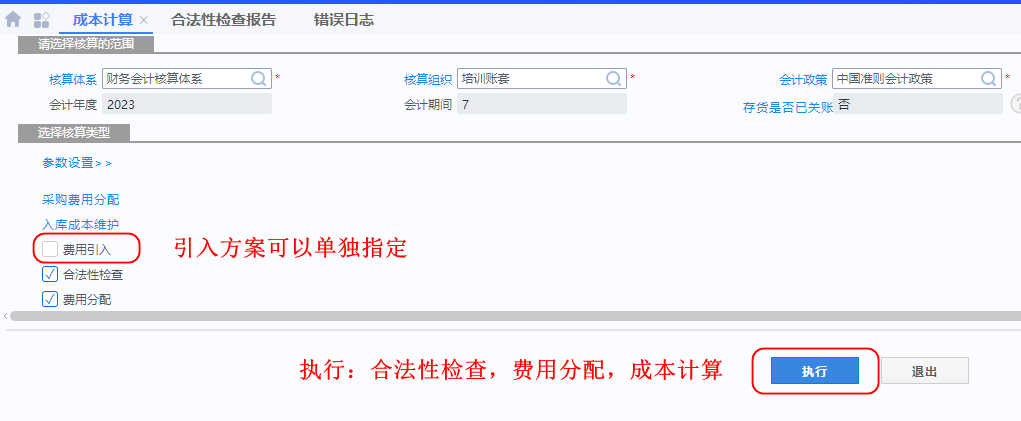

成本计算
【成本管理】--【产品成本核算】--【产品成本核算】--【成本计算】

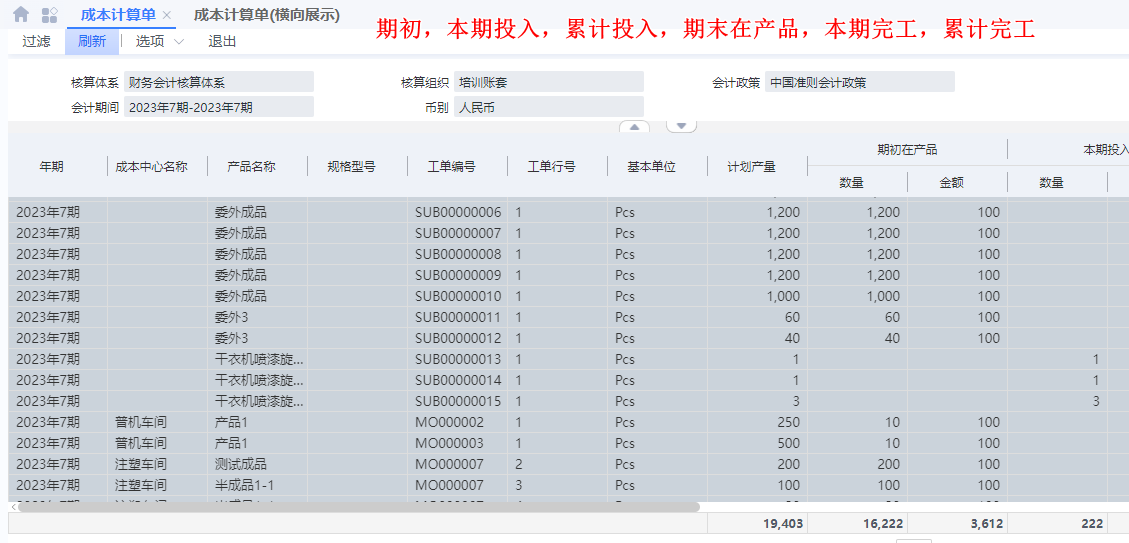

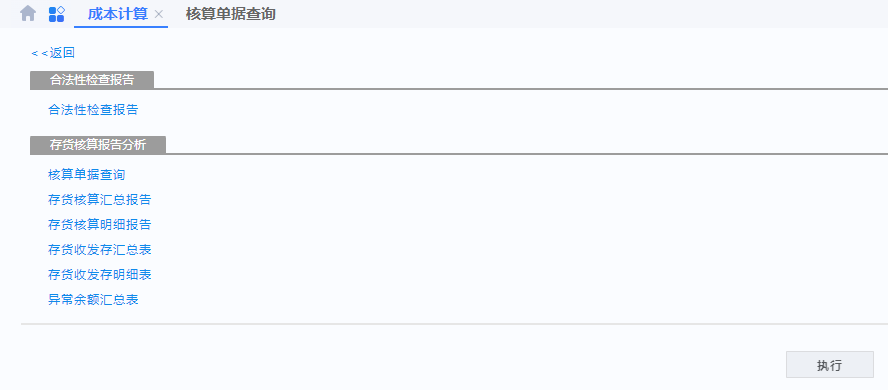

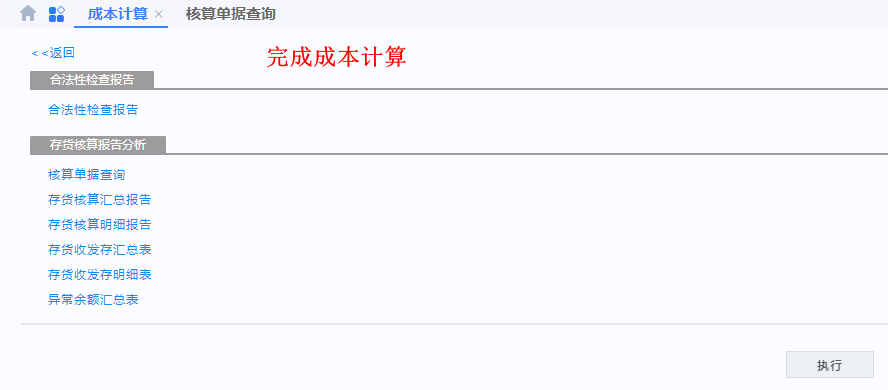

执行结果
原因明细
去 【产品分配标准设置】为其他车间设置分配标准
委外成本不做计算
完成成本计算
处理警告
入库成本维护
【成本管理】--【存货核算】--【存货核算】--【入库成本维护】
选择成本批量维护,1.要产品成本核算【反初始】 2.产品成本核算【反启用】
选用一种价格填充方式
组织(100[培训账套])核算体系(KJHSTX01_SYS[财务会计核算体系])
会计政策(KJZC01_SYS[中国准则会计政策])工单编号【MO000007】,行号【3】未完成成本系统初始化。
过程需要返工,所以2启2结之前提前检查。
完成成本计算
查看相关明细

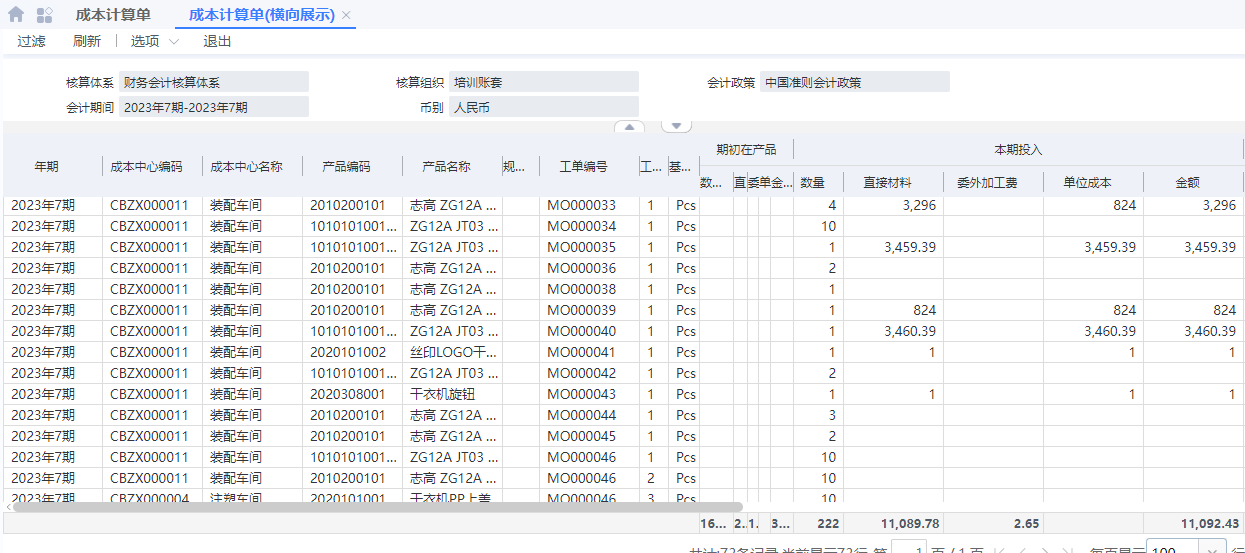

成本计算单(以不同角度展示)
【成本管理】--【产品成本核算】--【报表分析】--【成本计算单】
